Erschließung B-Plan Nr. 72 GG „St. Arnold“ in Neuenkirchen

Bei der Erschließungsplanung des GG „St. Arnold“ war neben der klassischen Erschließungsplanung (Trennkanalisation, Verkehrsanlagen) eine Behandlung des Niederschlagswassers und eine gedrosselte Einleitung in das Gewässer gefordert. Als Ergebnis der Variantenuntersuchung „Regenklärbecken (RKB) vs. Retentionsbodenfilter (RBF)“ wurde aus wirtschaftlichen und ökologischen Gründen die Anlage eines RBF geplant. Vorgeschaltet ist ein unbelüfteter Sandfang mit Tauchwand, um Grobstoffe zurückzuhalten.

Die Reinigung im RBF erfolgt primär durch Filtration, die einen nahezu vollständigen Rückhalt von Feststoffen und daran gebundenen Schadstoffen bewirkt. Die Auslegung und Bemessung des Filters erfolgte mit dem Programm KOSIM. RBF und RRB werden aufgrund hoher Grundwasserstände mit Ton abgedichtet, die Auftriebssicherheit wurde nachgewiesen. Der gedrosselte Abfluss aus dem RBF wird (bis auf die Restentleerung) über das Heberprinzip gewährleistet, um auf eine dauerhafte, ressourcenintensive Förderung des Abflusses mit Pumpen verzichten zu können.

Als Vorflut für die Ableitung des Niederschlagswassers dient das Gewässer östlich des GG. Das gereinigte Niederschlagswasser aus dem Retentionsbodenfilter wird im geplanten Regenrückhaltebecken (als Trockenbecken) zwischengespeichert und gedrosselt in das Gewässer eingeleitet.

Das Schmutzwasser wird über ein geplantes Schmutzwasser-Druckentwässerungssystem und Kleinpumpwerke auf den Grundstücken in ein bestehendes Druckentwässerungssystem gefördert.

Projektbeschreibung

Maßnahmenträger:innen (Anprechpartner:innen):

  • Gemeinde Neuenkirchen (Hr. Wening und Fr. Völker)

Leistungsumfang:

  • LP 1 – 9 HOAI Ingenieurbauwerke und Verkehrsanlagen
  • Anzeige gem. § 57.1 LWG (Bezirksregierung Münster), Antrag gem. § 57.2 LWG und §§ 8,10 WHG (Kreis Steinfurt)
  • örtliche Bauüberwachung

Zeitraum:

  • Planung: 2021-2022
  • Umsetzung/örtliche Bauüberwachung: ab Januar 2023

Eckdaten:

  • Länge NW-Kanal rd. 1.030 m (DN 300 bis DN 1000) für die Hof- und Verkehrsflächen, das Niederschlagswasser der Dachflächen wird auf den Grundstücken versickert
  • SW-DRL rd. 960 m mit Anschluss an das bestehende SW-Druckentwässerungssystem
  • Erschließungsstraßen von rd. 1.000 m Länge

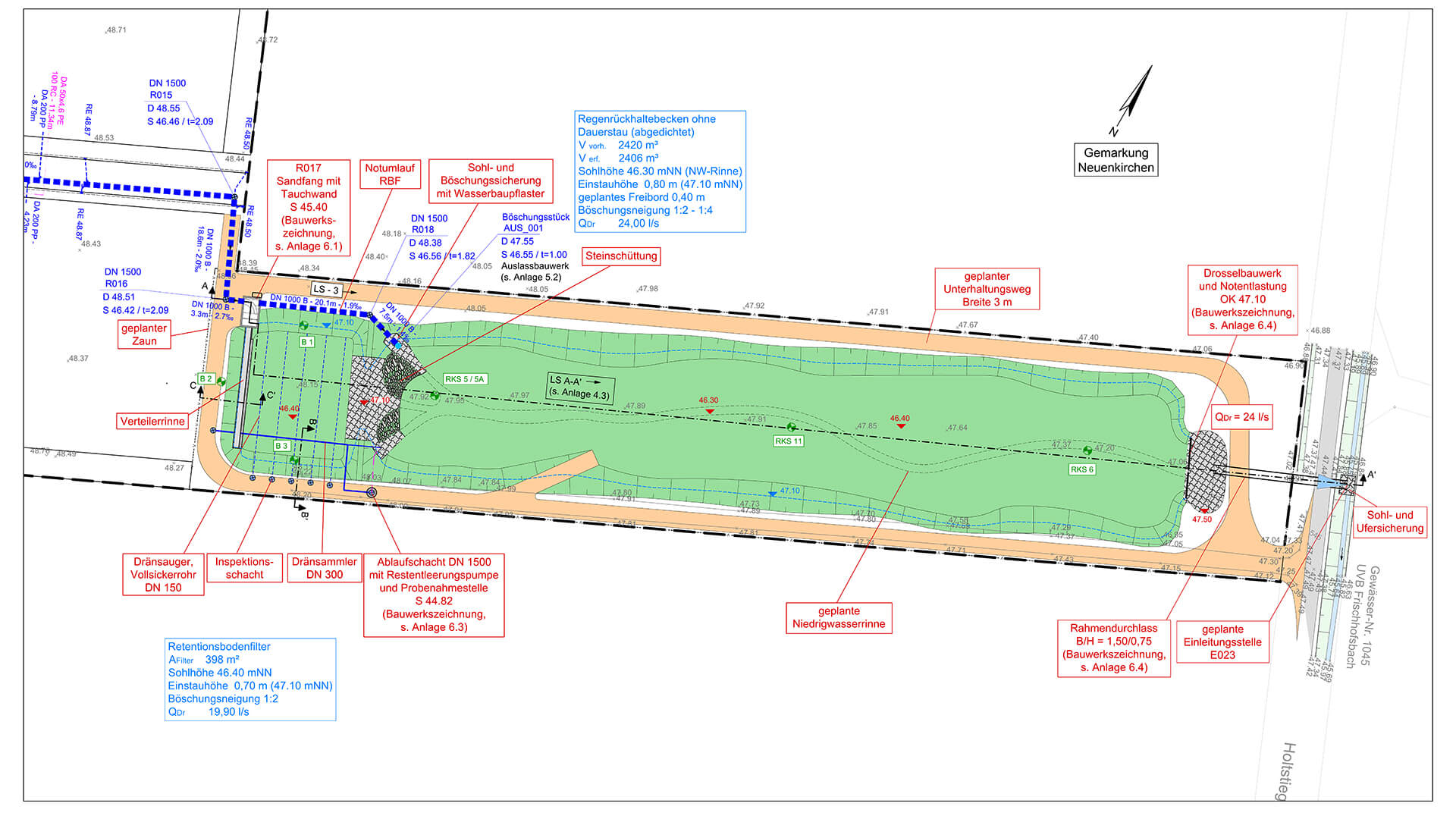

  • Retentionsbodenfilter mit einer Fläche von 400 m² mit vorgeschaltetem Sandfang
  • Regenrückhaltebecken mit einem Volumen von rd. 2.420 m³
  • RBF und RRB werden aufgrund hoher Grundwasserstände mit Ton abgedichtet

Besonderheiten:

  • Reinigung des anfallenden Niederschlagswassers durch Filtration in einem Retentionsbodenfilter
  • Entleerung des RBF über das Heberprinzip, um auf eine dauerhafte Förderung des Abflusses mit Pumpen verzichten zu können
  • Bemessung des Retentionsbodenfilters mit KOSIM
  • Sandfang mit Tauchwand und Zulaufgerinne mit Gabionen zum RBF
  • Berechnung der Auftriebssicherheit für den Filter und das Regenrückhaltebecken

Baukosten:

  • rd. 1.430.000 € brutto (Submissionsergebnis)

Entwurfs- und Ausführungsplanung

Dipl.-Ing. Jochen Wiehager
Dipl.-Ing. Jochen Wiehager

Haben wir Ihr Interesse geweckt?

Es geht bei Ihnen um ein Projekt im Bereich Gewässer- und Landschaftsentwicklung, Niederschlagswassermanagement, Erschließungsplanung, Druckentwässerung, Bauleitplanung oder Nachhaltigkeit?

Wir freuen uns auf Ihre Anfrage. Lassen Sie uns sprechen.

Einstellungen gespeichert
Datenschutzeinstellungen

Diese Website verwendet Cookies, um Ihnen einen sicheren und komfortablen Website-Besuch zu ermöglichen. Entscheiden Sie selbst, welche Cookies Sie zulassen wollen.

Einige Cookies sind für die Funktionalität dieser Website notwendig (Erforderlich), andere Cookies dienen der Nutzung externer Medien (Extern).

Sie können der Nutzung aller Cookies zustimmen (Alle akzeptieren), technisch zwingend notwendige Cookies auswählen (Nur erforderliche Cookies erlauben) oder Ihre eigene Auswahl vornehmen und speichern (Auswahl akzeptieren).

Mehr Informationen finden Sie unter Datenschutz. Sie können die Datenschutz-Einstellungen für diese Website jederzeit nachträglich anpassen.

You are using an outdated browser. The website may not be displayed correctly. Close
